升富煤矿位于陕西省神木市西北约25km处,行政区划隶属陕西省神木市锦界镇管辖。煤矿地处陕北黄土高原北端,毛乌素沙漠东缘,地貌单元属沙漠地貌。地形总体为西南低,东北高,最高处高程1310m,最低处高程1218m,一般高程在1250m左右,相对最大高差为92m。
煤矿内无大的地表径流,在中东部及东南角有7个海子,仅2个有水,虽其它现已干枯,杂草丛生。但因此区域夏季常年降雨丰富,地下水非常丰富,地表水水位在-0.4~1.0m处。

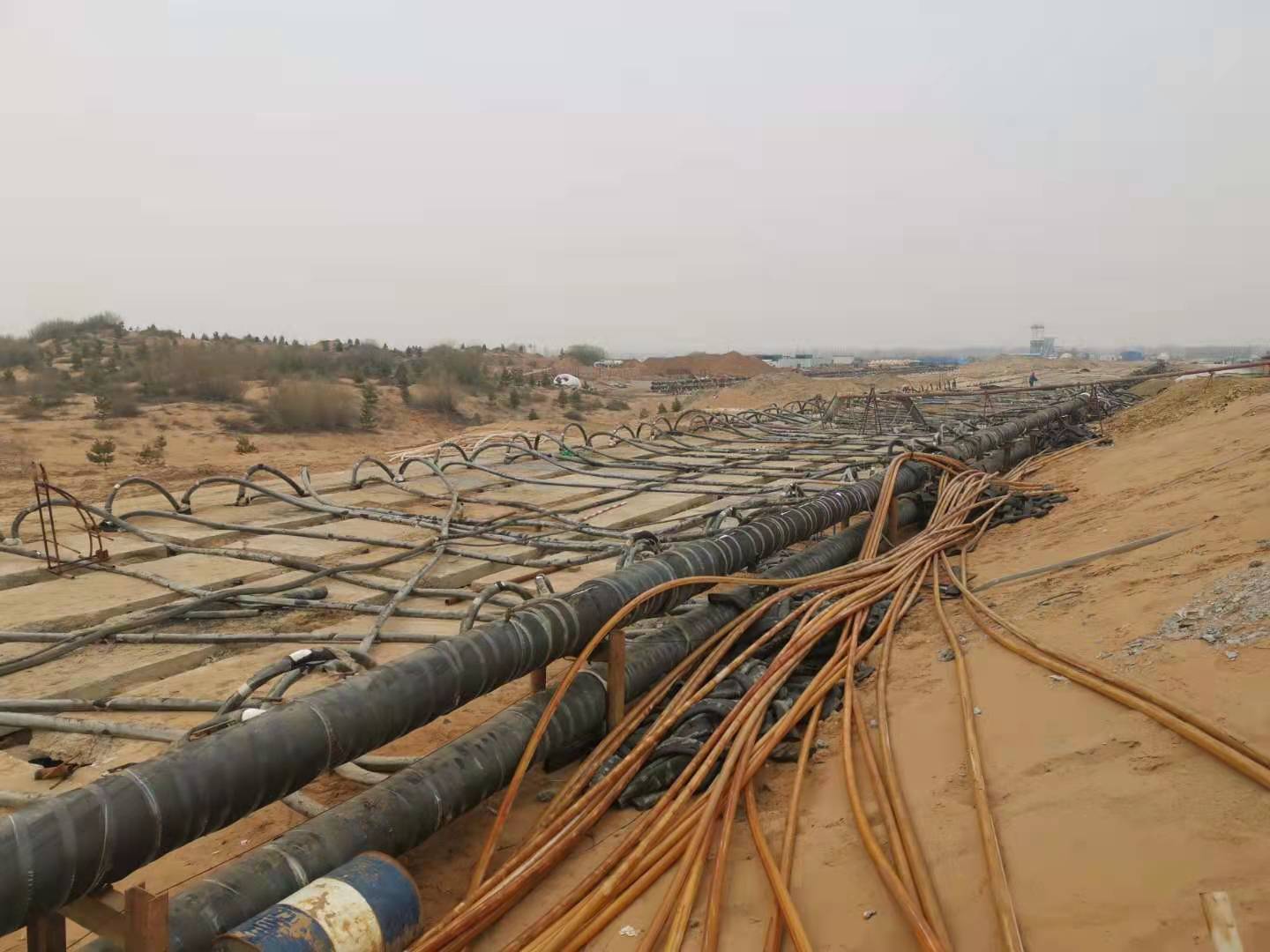

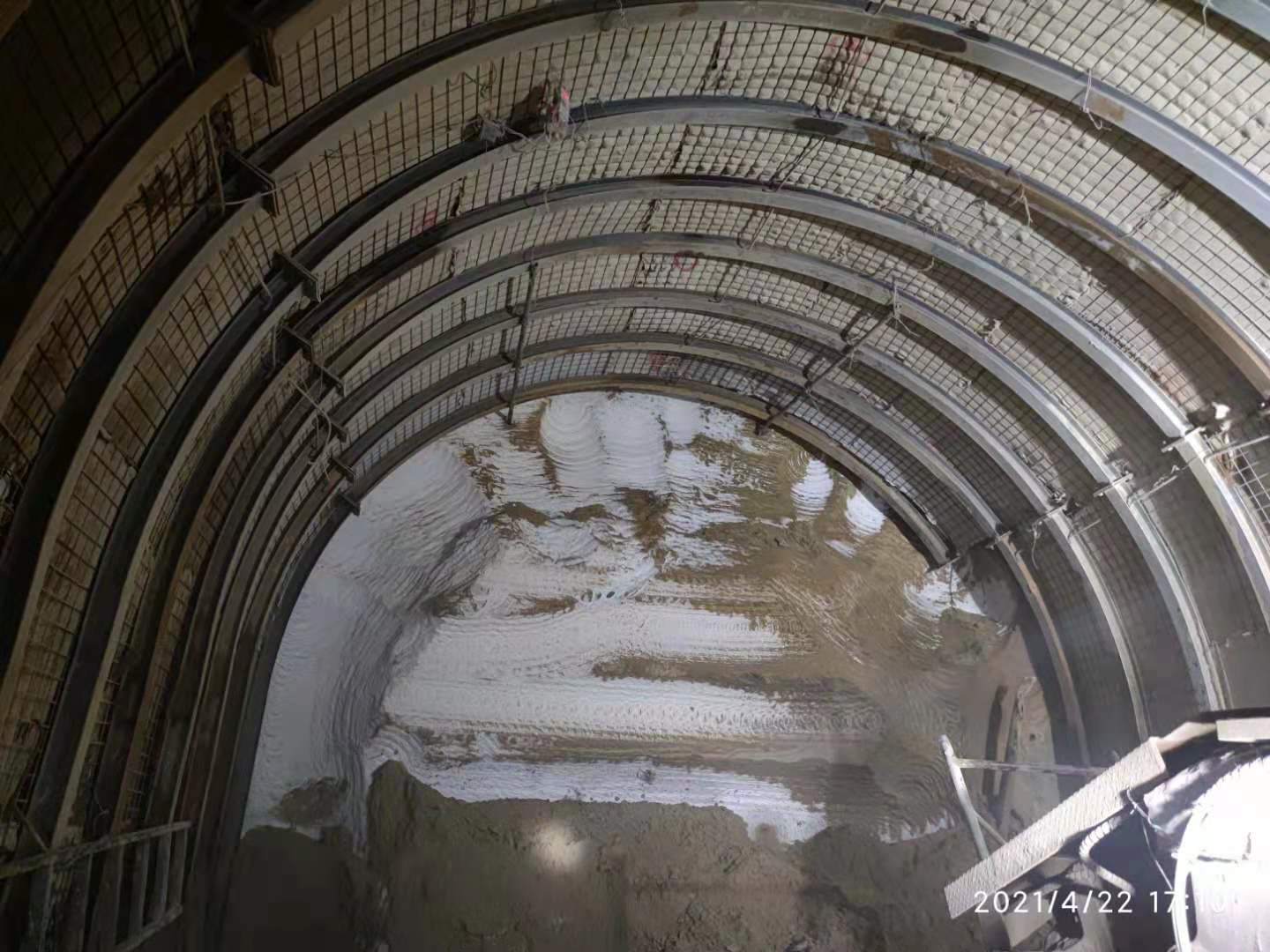

副斜井采用冻结法施工,副斜井长度1709.4米。冻结段水平长度1522.48m,是目前已知的亚洲最长斜井和冻结斜井。其中包含风积沙层、黄土层、风化岩上段、风化岩下段、直罗组地层;冻结孔总计3974个,冻结孔总量342325.5m。井筒倾角6°,斜井上段荒断面净宽7.36m,净高6.61m,包含三个换向硐室。因掘砌施工工艺要求,增加明槽冻结段,明槽冻结段采用7排冻结孔,暗挖处采用5排冻结孔。

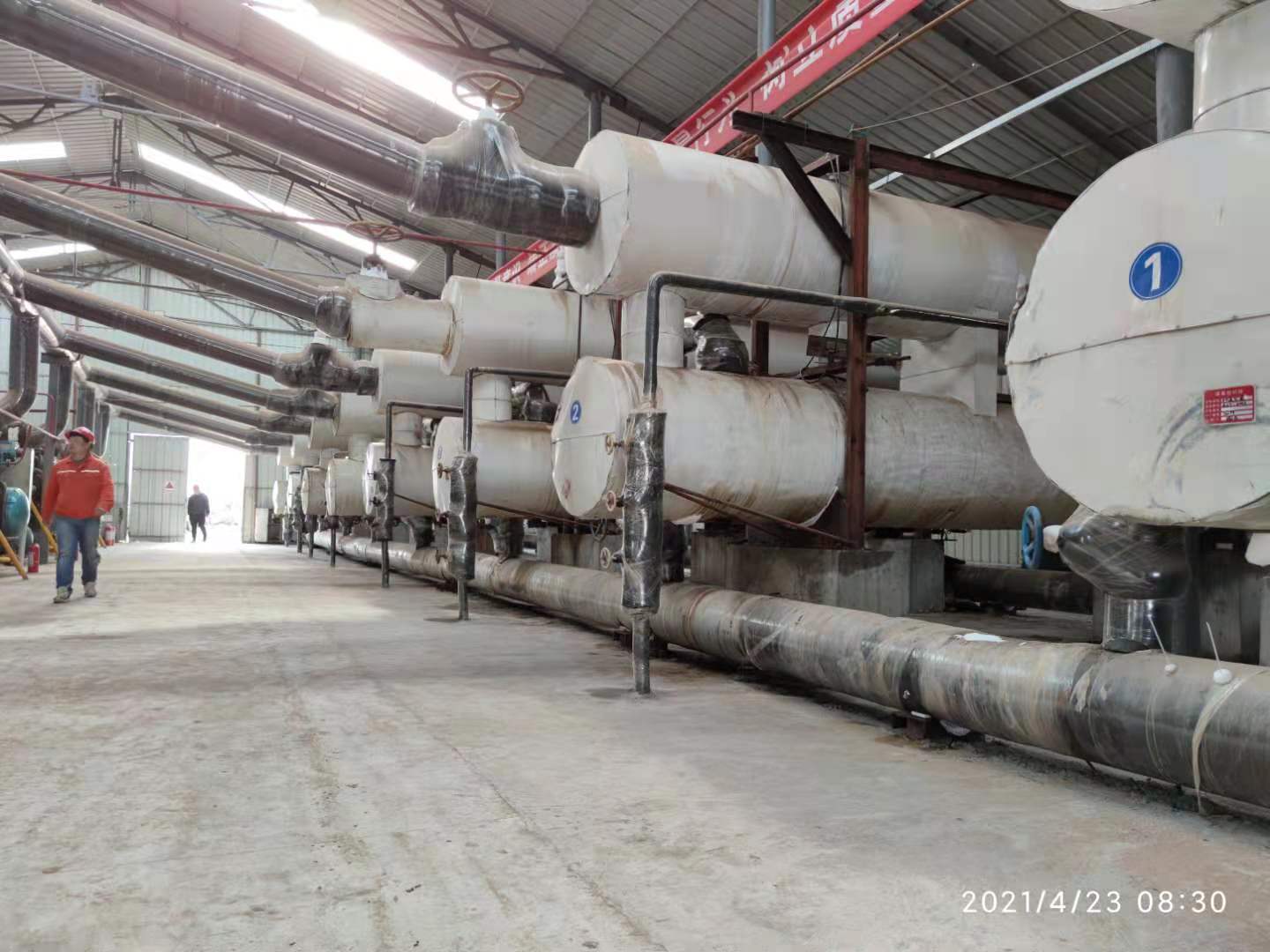

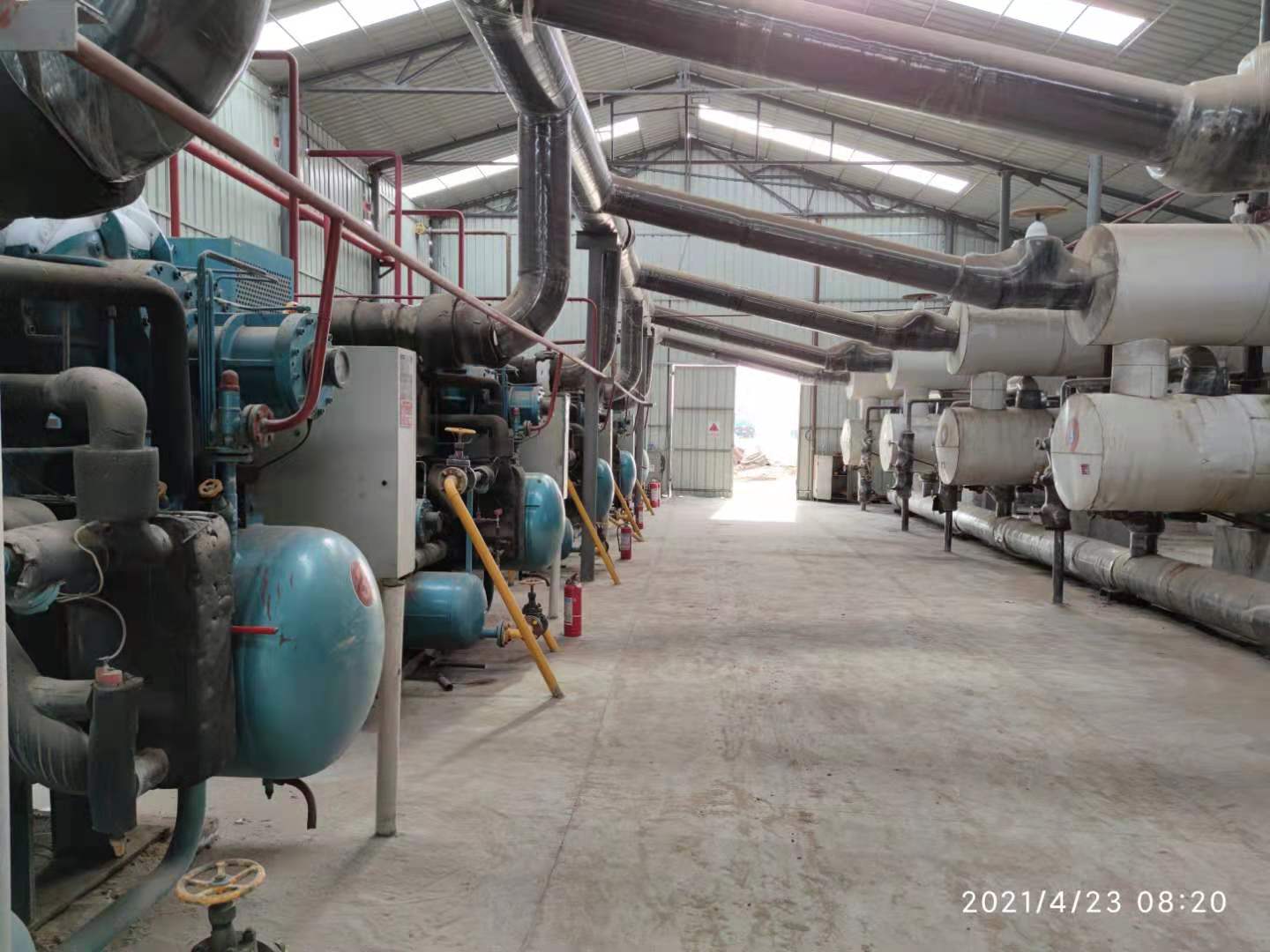

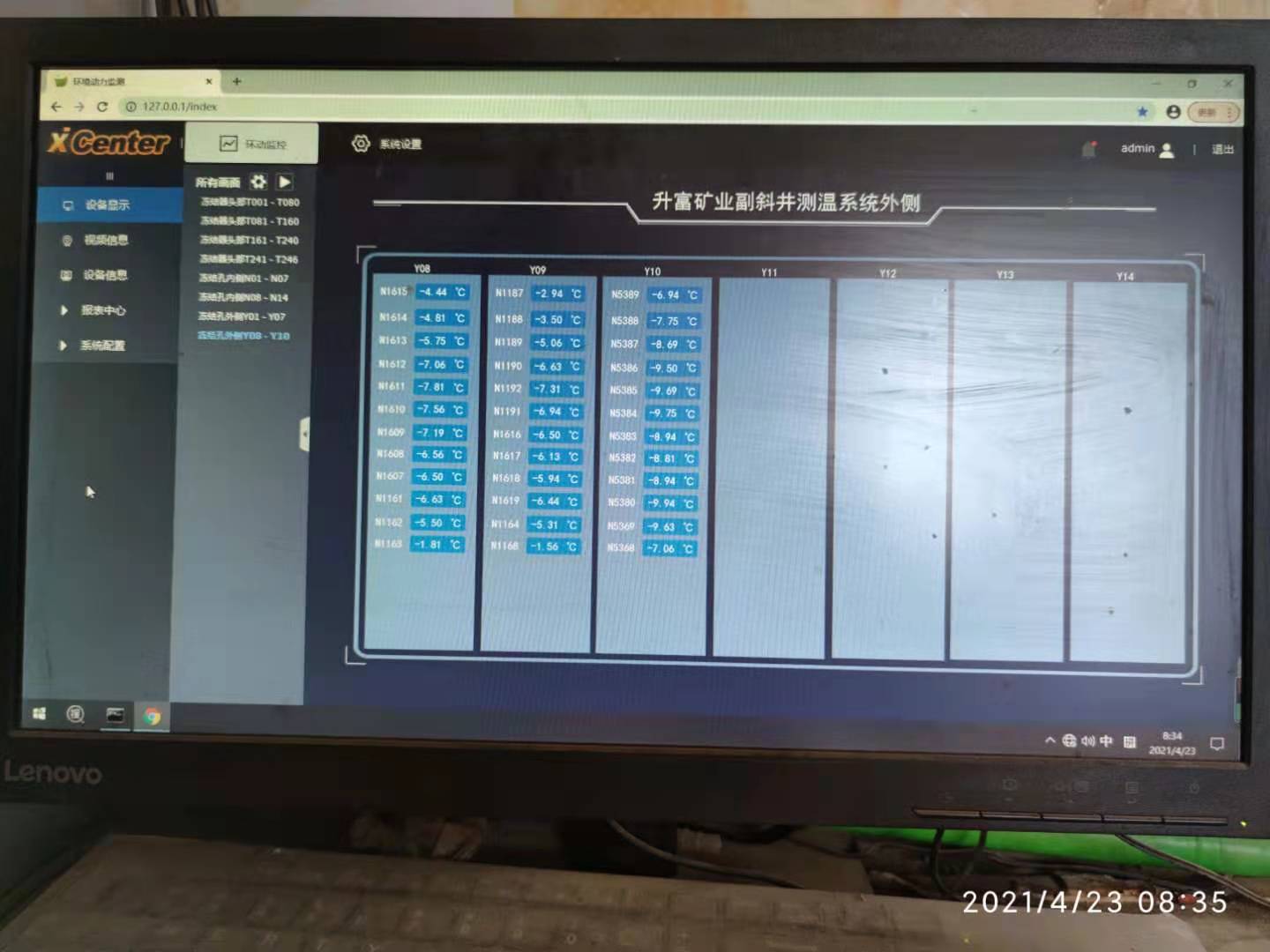

本工程采用双机房分段冻结施工,每个机房安装7套机组,1#机房于2020年1月31日开机冻结,至今已400余天;2#机房于2021年1月3日开机冻结,至今已100余天。冻结段积极冻结天数为45天,积极冻结期盐水温度为-27~-28℃,维护冻结期盐水温度为-25~-28℃。冻结壁平均温度设计为:-10℃、-12℃。

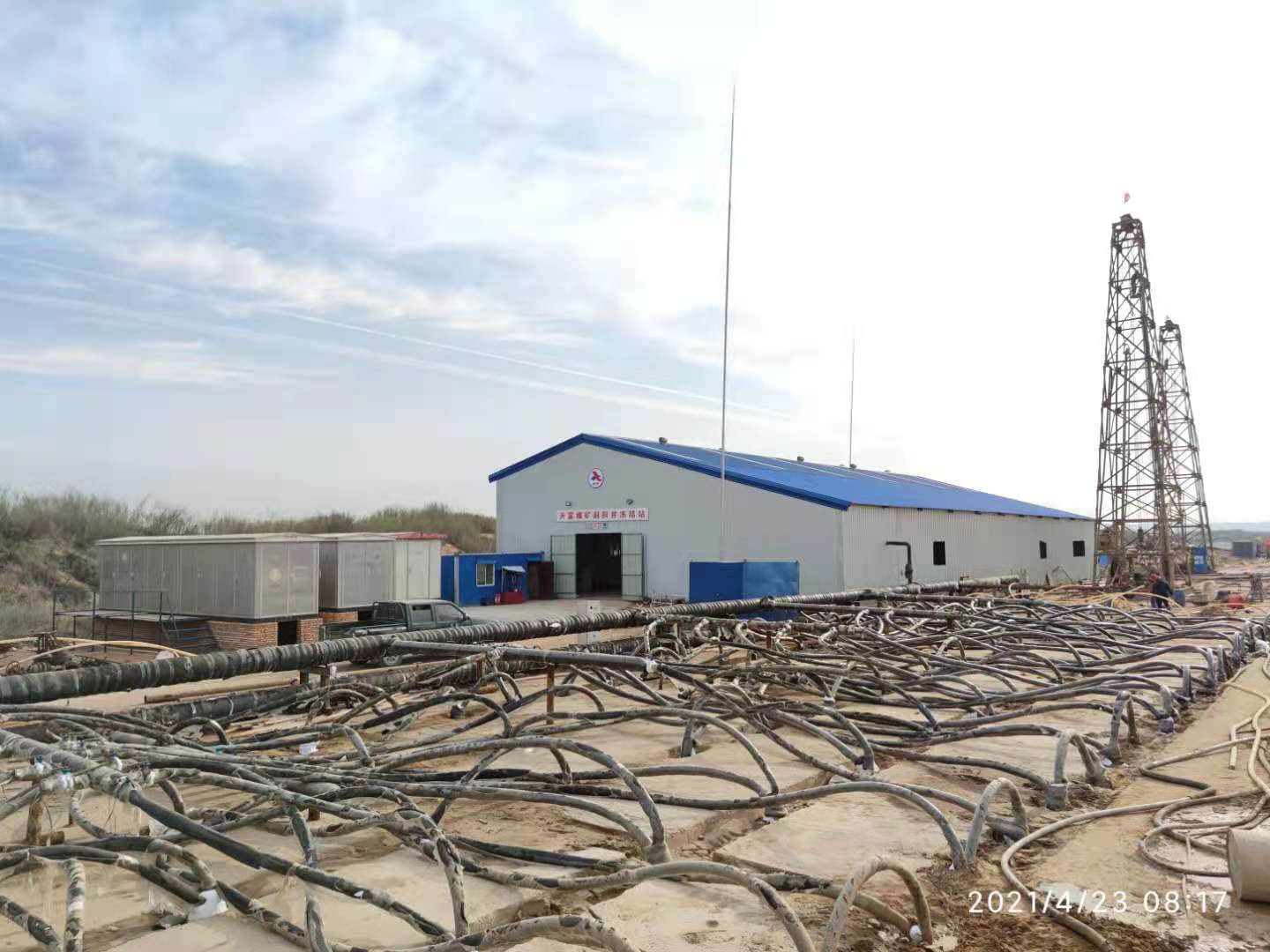

工程自开工以来,已施工灰土盘1000余米,已造孔近2500个、15万余米。造孔采用7台S-H2000钻机施工,累计水平投孔855.5米,已配合掘砌单位开挖到730米,完成套内壁620m。
在建设单位、监理单位的大力支持下,依靠我公司及项目部全体人员的共同努力下,坚持“安全第一,质量为本”的施工方针,克服了施工环境艰苦,施工人员少,工期进度任务重,施工战线长,点多面广,电力负荷不足等种种困难。项目班子狠抓员工队伍建设,加强施工安全知识及技术培训,精心组织,合理安排,施工管理水平和“同场竞技争第一”的生产理念,科学管理,信息化建设,发扬“特别能吃苦、特别能奉献”的精神,坚持生产优先,技术指导相互配合。在我单位和掘砌单位的紧密配合下,配合掘砌单位在2020年8月份完成单月综合成井66.8m的好成绩,达到国内同类冻结斜井进度先进水平。2020年11月,创造国内冻结斜井的新纪录:单月80.2米综合成井。2021年4月份,继续刷新单月成井91米综合成井的记录。为国内最为尖端的冻结斜井,为以后的斜井冻结及掘砌规范及施工的应用做出了杰出的贡献。项目部自工程开工以来未出现安全、质量事故,受到业主、监理单位、兄弟单位的一致好评。真正体现了我公司安全、优质、快速、高效的施工方针。为升富煤矿的建设添砖加瓦,同时也为兖矿新陆公司及项目部增光添彩。
